内蒙古钢结构按照工程总体部署,拟安排两个施工队同时进行施工,五个区域的整体施工顺序为:一区、二区 …… 五区。对于同一个厂房,钢构件安装顺序采用以“减少误差,从中间向两端”的方法进行安装。
钢结构安装顺序(以冷冻库为例)
(1)、安装第一排钢柱。
(2)、安装第二排钢柱。
(3)、安装钢柱之间连梁(或系杆)。
(4)、使用双机抬吊安装第一榀钢屋架。
(5)、使用双机抬吊安装第二榀钢屋架。
(6)、安装两榀屋架之间的檩条,形成稳定的框架体系。

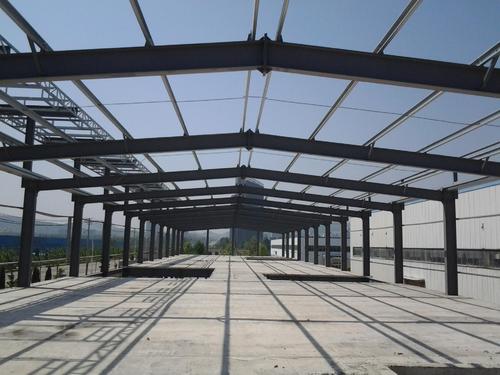

(7)、继续安装下一榀刚架的钢柱、连梁、屋架、檩条。 图片
(8)、按上述顺序依次继续安装屋架,柱间支撑也穿插着进行安装。
(9)、继续进行安装。
(10)、屋架安装完成。
内蒙古钢结构柱间支撑安装:柱间支撑与钢柱采用节点板螺栓连接和焊接连接相结合的方式,制作及钢柱安装偏差对其安装可能有较大的影响,柱间支撑在工厂内整榀拼装完后整体运输到现场进行安装。柱间支撑吊装重量较轻,可以利用25吨汽车吊进行吊装。交叉式柱间支撑的吊装顺序如下:吊装时,分为三个单体1、2、3分别吊装。三个单体均为平面桁架结构形式,吊装为整体吊装。安装时先安装3,而后用手拉葫芦拉到钢柱上临时固定,而后安装1,连接3和1的节点,拆除手拉葫芦,最后安装2。整体吊装的三个单体桁架采用25T汽车吊4点吊装。
屋架梁的安装
(1)、过长钢架吊装防变形措施:最长的钢架长56米,为防止较长钢架在起吊过程中变形,较长构件的吊装采取双机抬吊、四点吊装的方法,四点吊装起吊时四点同步受力,吊点距离保证在6米左右,这样起吊过程中钢架可达到均匀受力,在吊装过程中可保持设计尺寸,合乎规范要求。具体如下图所示: 图片
(2)、吊装机械及施工措施:屋架钢梁吊装时,在钢丝绳上串联一个手拉葫芦,以调整钢梁在空中的姿态。屋面钢梁吊装到位后,在松钩之前应连接相关屋面钢檩条等,使之形成一个空间框架的稳定结构。如果不能在松钩之前安装屋面钢檩条,为防止屋架钢梁歪扭,应拉设缆风绳。缆风绳在吊装之前固定到屋架钢梁上,共设四根,拉设位置在钢梁长度的1/3处,下面拉设在附近的钢柱柱脚。缆风绳选用Ф13.5mm,使用1T手拉葫芦拉紧。屋面主钢梁间连梁安装后,即可拆除缆风绳。由于钢柱安装有一定的允许偏差,且屋架梁与钢柱采用高强度螺栓连接,因此安装时,当吊装到位后,采取先连接一头(但不紧固),另一头如果能直接连接,则直接连接到位,如偏差过大,应调整钢柱缆风绳,调整屋面梁高度间距,内蒙古钢结构但钢柱本身偏差应符合规范要求。
