内蒙古钢结构中岩棉复合板屋面怎么安装

您的当前位置: 首 页 >> 新闻中心 >> 公司新闻

内蒙古钢结构中岩棉复合板屋面怎么安装

发布日期:2019-01-19 作者: 点击:

内蒙古钢结构中岩棉复合板屋面怎么安装

一 施工准备:

根据设计要求和有关构造图纸,彩钢夹芯板墙排列图。在排列图上标明板材的品牌、规格、尺寸、数量,与钢结构梁、板墙、柱及门窗的连接,并标明所用连接件的规格、数量、位置等。

1. 内蒙古钢结构准备好进场条件,将现场清理干净,使运输道路畅通。

2.清理隔墙体的安装部位,使基层平整、洁净、无积水。

3.施工图纸及墙板排列图进行放线,标出墙体安装位置线;标明门、窗洞口及铝合金槽位置。

4.准备好安装材料、工具、板材进场;将配套加强配件及连接件等备好。

5.对主体轻钢结构进行检查、验收,如有不合格的产品进行返修

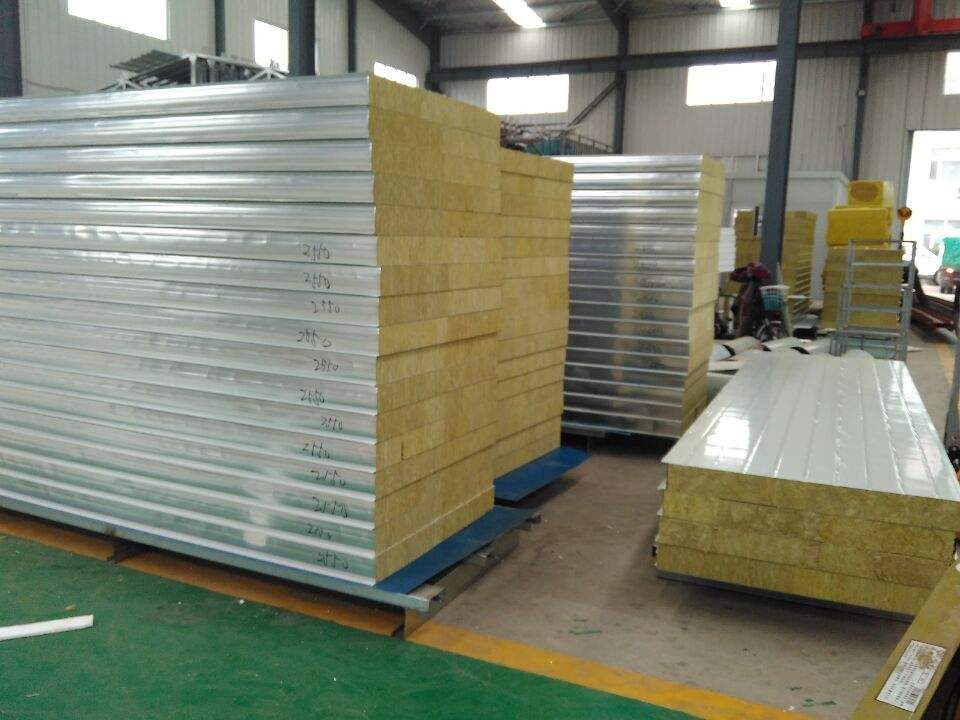

6.对板材进场后,按品种、规格不同分别堆放,对不符合质量要求的板材不得使用。

安装

1.内蒙古钢结构首先对放线进行核对,然后采用76mm铝合金地槽及m8×@150膨胀螺栓,固定在C20砼上。膨胀螺栓要紧固有力,不得松动,数量按设计要求,如果小300铝合金槽段不得少于两个膨胀螺栓。

2.立墙板,先立转角处开始立起,并简易固定,在一块转角墙板的内、外用厚铝角并与墙板面用拉铆钉连结,间距300~400个。立第二块转角板从侧面插入,并用方木敲打使之与一块转角板对齐,安装方法同前。校正转角两板的垂直度和水平角,然后,用拉铆钉固定底脚和第二块墙板与角铝。沿两个方向同时安装墙板,每安装一块墙板校正水平和垂直度。墙板与主体钢结构用螺丝相连紧固,螺丝中距≤500mm。

3.墙板安装完成后,检查板块间以及墙板与钢结构之间的连接,确定是否符合按设计规定的构造要求及墙体稳定性的要求,并检查暗设管线,设备等隐蔽部分施工质量以及墙板表面平整是否符合要求,同时对墙板安装质量进行全面检查,达到设计要求及规范要求。

4.内蒙古钢结构安装屋面板,先检查钢结构是否按设计标准施工,检查墙面板面上沿线是否在一条直线上,如有高低不平要预先处理。检查完成后将屋面板运到屋顶并顺次排开就位并作临时固定,当一个房间的屋面板安装完毕后,在室内四周角上用角铝将墙体与屋面用拉铆钉紧固连接一起。并且每根檩条与屋面板用螺丝从上到下紧固,中距500mm,全部屋面板安装完毕后,安装屋脊板、天沟、檐上板等装饰与泛水件。安装屋面配件搭接尽可能背风向,搭接长度≥60mm,搭接处用密封胶密封,用拉铆钉紧固中距≤500mm。
